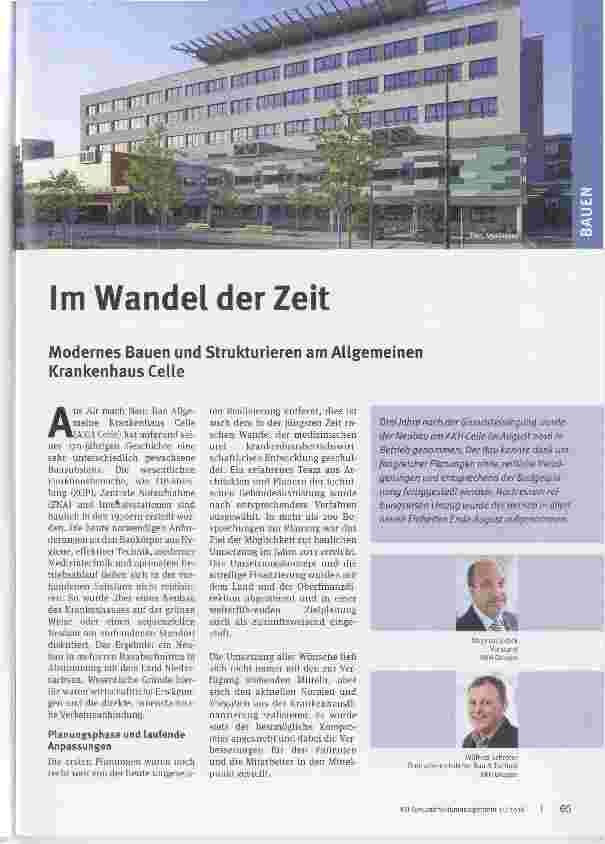

Im Wandel der Zeit
Judick, S.; Schröter, W.; · KU GESUNDHEITSMANAGEMENT, Kulmbach · 2016 · Heft 11 · S. 65 bis 67
Dokument
172057
CareLit-ID
Jahr
2016
Publikation
PDF
nein
Metadaten
DOI
–
zitierfähig
Bibliografische Angaben
Zusammenfassung
Drei Jahre nach der Grundsteinlegung wurde der Neubau am AKH Celle im August 2016 in Betrieb genommen: Der Bau konnte dank umfangreicher Planungen ohne zeitliche Verzögerungen und entsprechend der Budgetplanung fertiggestellt werden. Nach einem reibungslosen Umzug wurde der Betrieb in allen neuen Einheiten Ende August aufgenommen.
