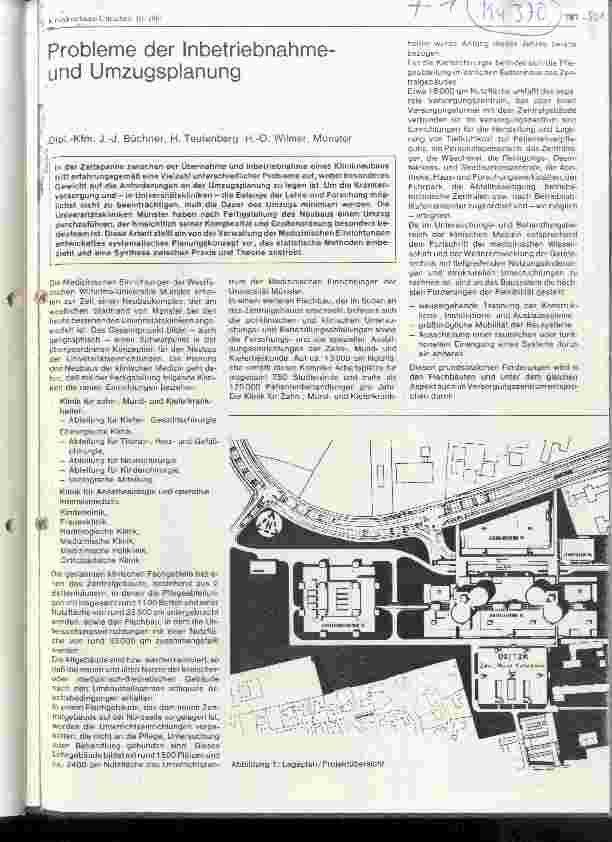

Probleme der Inbetriebnahme und Umzugsplanung
Büchner, J.-J. · Krankenhaus Umschau, Kulmbach · 1981 · Heft 1 · S. 787 bis 801
Bibliografische Angaben
Zusammenfassung
In der Zeitspanne zwischen der Übernahme und Inbetriebnahme eines Klinikneubaus tritt erfahrungsgemäß eine Vielzahl unterschiedlicher Probleme auf, wobei besonderes Gewicht auf die Anforderungen an der Umzugsplanung zu legen ist. Um die Krankenversorgung und - in Universitätskliniken - die Belange der Lehre und Forschung möglichst nicht zu beeinträchtigen, muß die Dauer des Umzugs minimiert werden. Die Universitätskliniken haben nach Fertigstellung des Neubaus einen Umzug durchzuführen, der hinsichtlich seiner Komplexität und Größenordnung besonders bedeutsam ist. Diese Arbeit stellt ein von der Verwaltung der M…
